某学员提出的一个有意思的Project问题:

他用的是全年无休的日历,即在项目日历中每一天都是工作时间。但是,他想排出来的计划中,任务的开始时间和完成时间尽量都不要落在星期六和星期日。

说白了,就是任务开始那一天和结束那一天尽量是在星期一到星期五,但是在工期范围内,即开始时间到完成时间这个时间段内,又要求星期六和星期日都是上班的。

因为Project软件排计划时,如果设置了项目日历为全年无休日历,那么任务的开始时间和完成时间在哪一天都是有可能的。他想解决的问题是,如果某些任务的开始或完成时间落在星期六和星期日了,怎么样能快速找出这些任务,然后再去修改计划以避免开始时间、完成时间落在周末。

第1步:修改日期格式

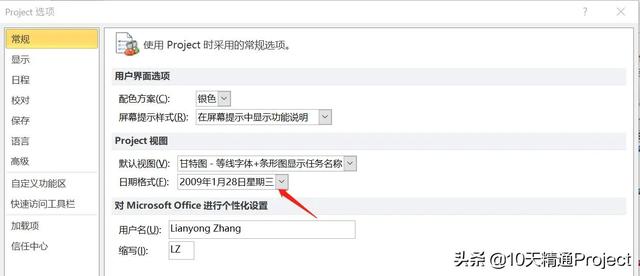

在【选项】-【常规】-【日期格式】列表中选择带星期几的那种,比如像下图这样。

项目管理软件_project工期怎么改,project软件里的工期怎么改?

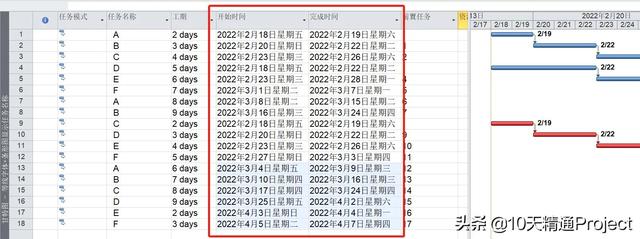

这样在甘特图视图中就可以看到任务的时间中都带着星期几。

项目管理软件_project工期怎么改,project软件里的工期怎么改?

第2步:将计划复制粘贴到Excel

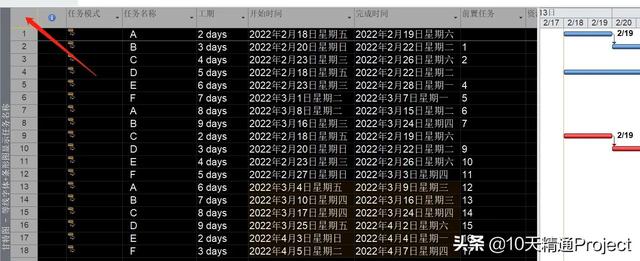

点击工作表区域左上角,如下图箭头所示,然后键盘上按Ctrl+C进行复制

项目管理软件_project工期怎么改,project软件里的工期怎么改?

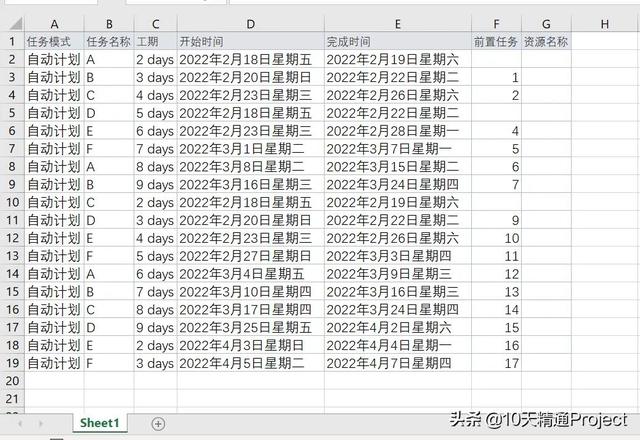

打开一个空白Excel文件,键盘按CTRL+V粘贴计划,如下图所示

项目管理软件_project工期怎么改,project软件里的工期怎么改?

第3步:在Excel中筛选开始时间或完成时间是星期六或星期日的任务

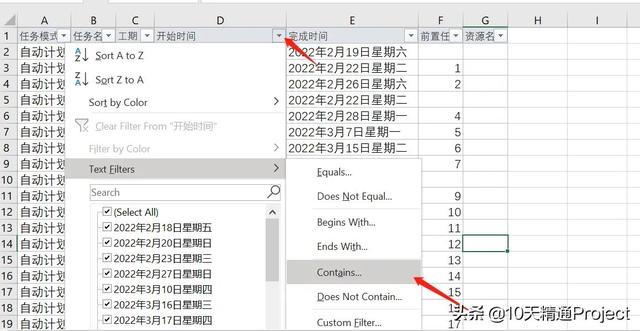

在Excel中首先让列显示自动筛选。然后点击【开始时间】列名称旁边的小三角,然后选择文本筛选器,选择“包含”

项目管理软件_project工期怎么改,project软件里的工期怎么改?

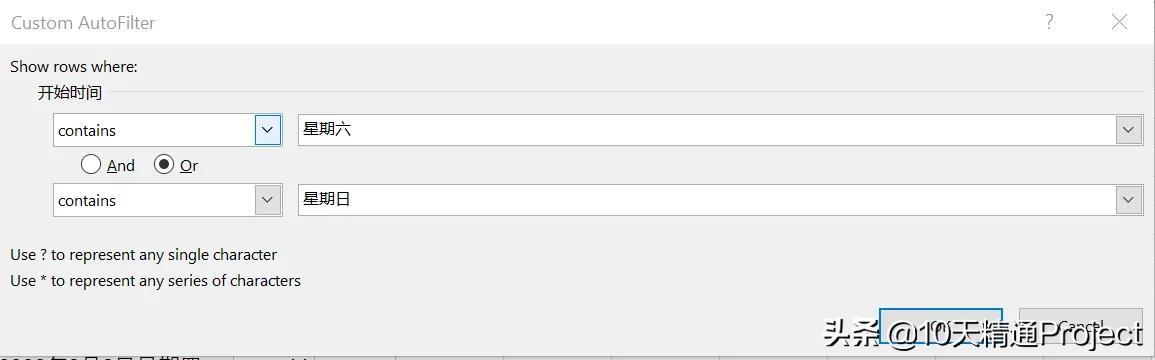

在弹出的筛选器窗口中,设置开始时间包含“星期六”或“星期日”。注意因为是两个条件,一定选择“或”,不要选择“与”。“与”的意思是同时满足,“或”只需满足其中一个条件即可。

项目管理软件_project工期怎么改,project软件里的工期怎么改?

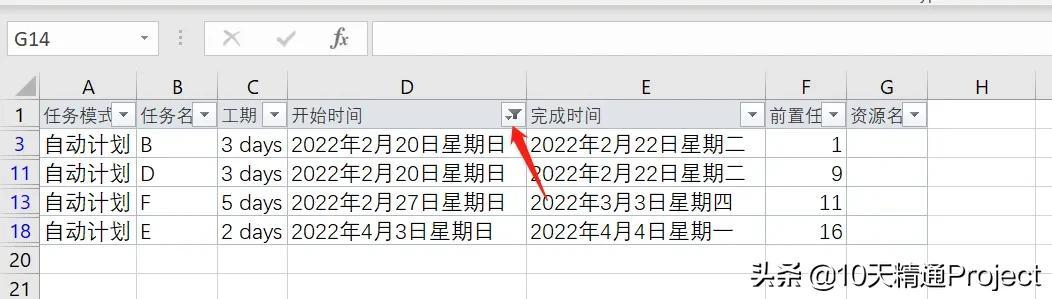

那现在已经把开始时间落在星期六或星期日的任务筛选出来了,如下图所示。用同样的方法也可以对完成时间这一列筛选。

项目管理软件_project工期怎么改,project软件里的工期怎么改?

学会大概思路了吗?
